旺吉电站2025年度7、8号机组计划检修任务圆满完成

发布日期:2026-01-26 来源:旺吉项目部 作者:姚世峰 摄影:姚世峰 字号:[ ]

当地时间 1月25日凌晨,随着7号机组顺利并网并稳定带负荷运行,各项关键参数均达到优良标准,标志着旺吉电站2025年度机组检修工作圆满收官。此次双机检修历时两月余,先后完成8号机组B级检修和7号机组C级检修,实现了检修期间电网供电的平稳衔接,为津巴布韦电力供应提供了坚实保障。

 检修工作开始前,项目部制定了科学的双机轮换检修总体方案,确立了“有序衔接、高效推进”的工作原则。各部门从设备状态评估、检修项目、工作进度、安全管理和物资及后勤保障等方面协同配合,确保了检修期间各项工作和环节无缝对接。2025年12月20日,8号机组高质量完成检修项目并恢复并网,为7号机组按期停运检修创造了条件。

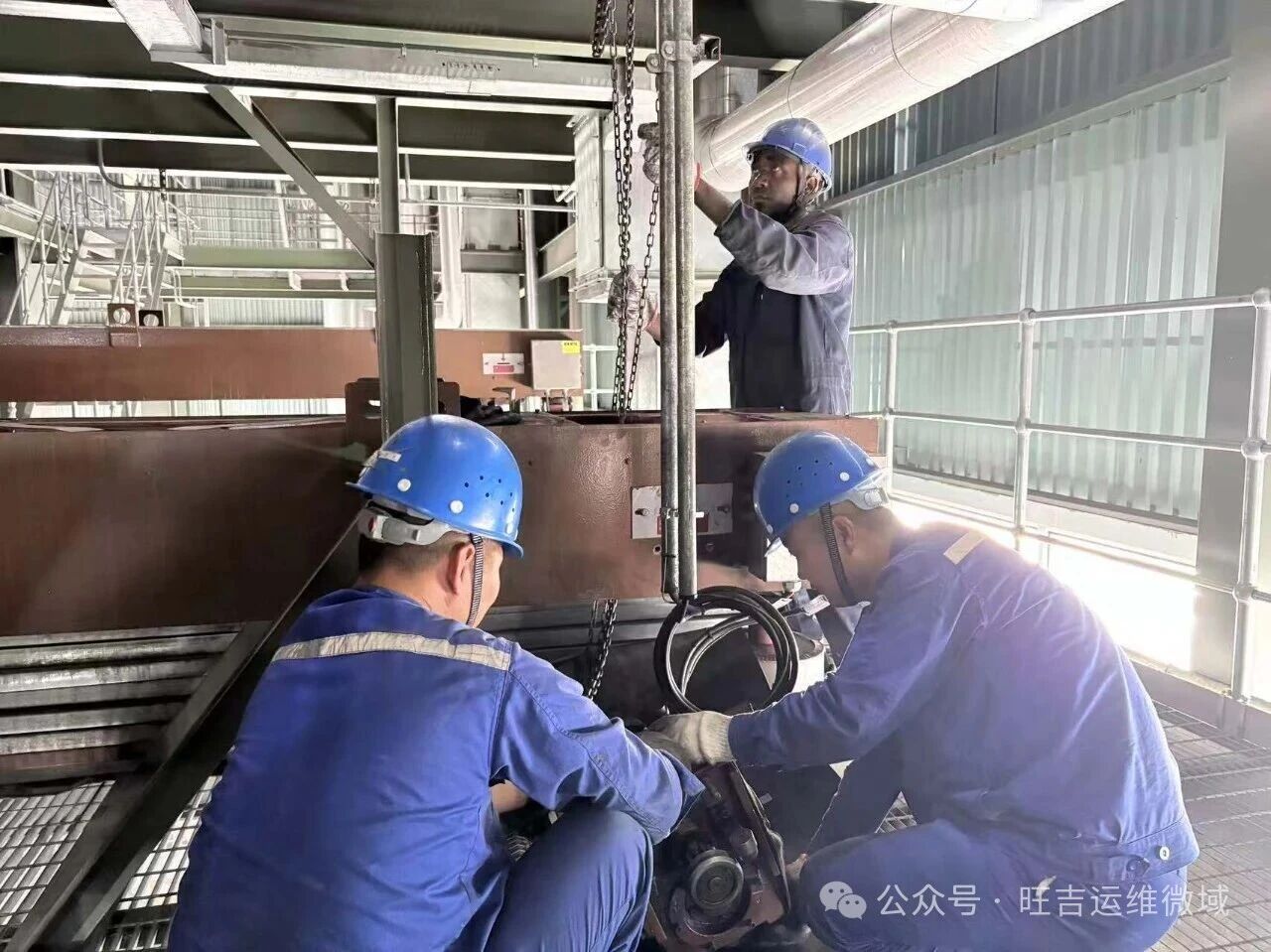

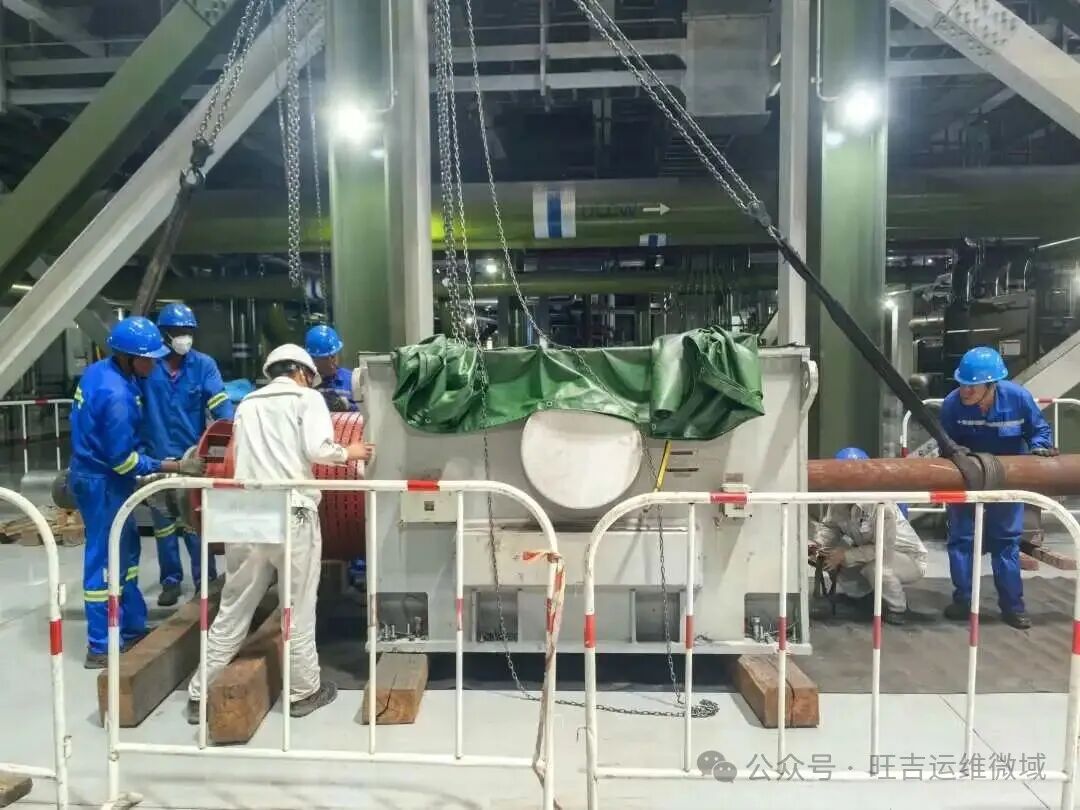

 安全质量管控贯穿检修全过程。项目部严格执行“两票三制”管理制度,累计规范办理工作票900张。针对高风险作业,各级安全监督管理人员严格落实专项防护措施并实施全程监护。中津方员工组成联合技术团队,通过“一对一”指导交流,共同攻克技术难题。在7号机组检修中,锅炉专业团队克服环境复杂等困难,完成受热面防磨防爆专项检查,彻底消除22处设备缺陷。全部检修工作实现了“零事故、零隐患”目标。

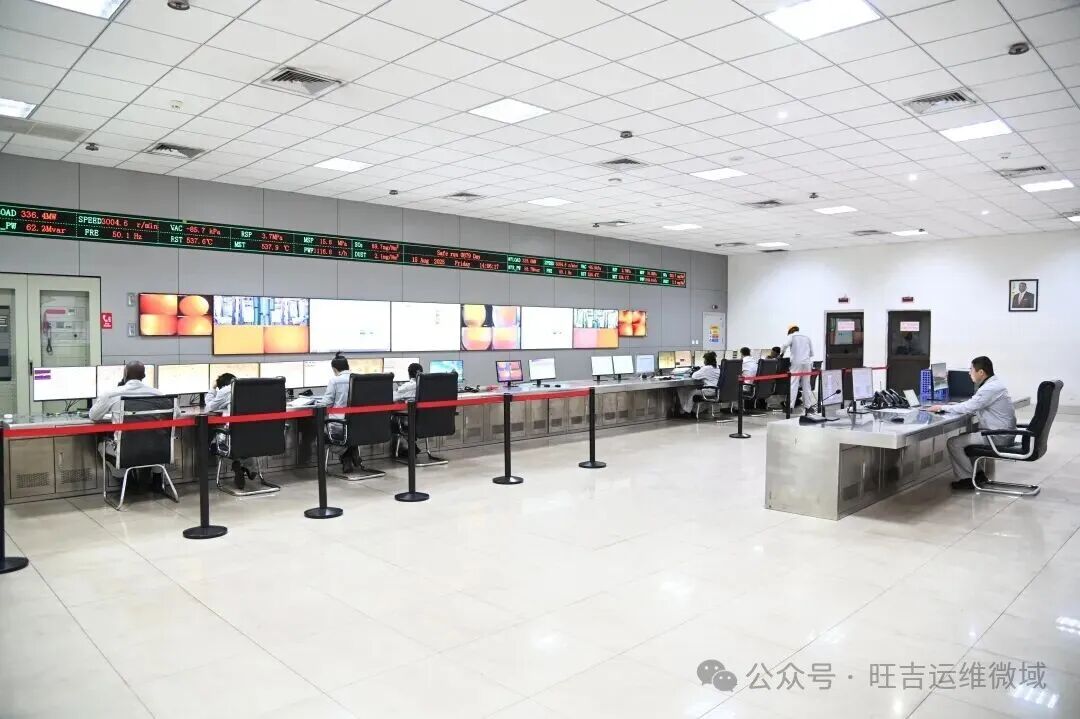

 机组启动期间,各专业团队密切配合。各生产专业技术人员主动坚守岗位,7号机组C修后自1月24日完成全部试验,按计划实现锅炉点火、汽轮机冲转、发电机并网等关键节点,整套启动流程平稳高效。

 目前,两台机组已全面恢复正常运行,机组运行经济性和可靠性显著提升。此次检修任务的顺利完成,充分展现了旺吉项目运维团队的专业服务保障能力,得到了业主的充分肯定。项目部将持续总结检修经验,完善工作机制,为津巴布韦电力供应和经济社会发展贡献“中国力量”。
